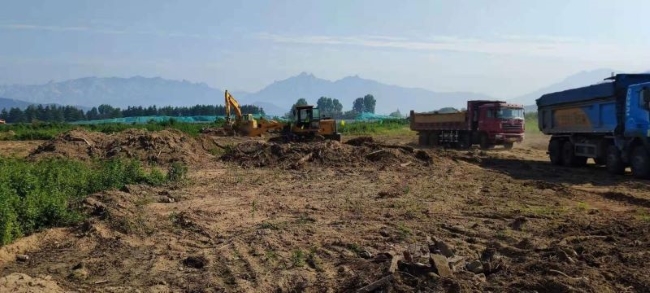

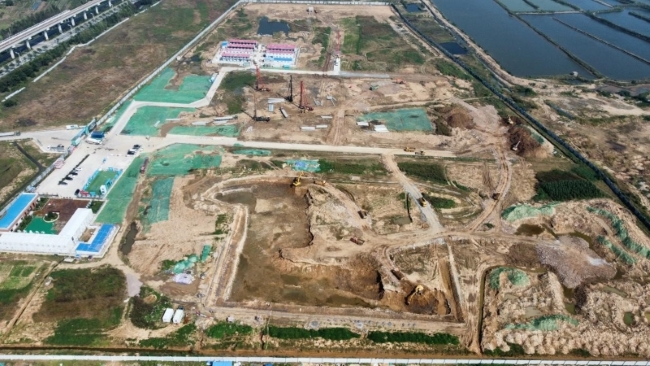

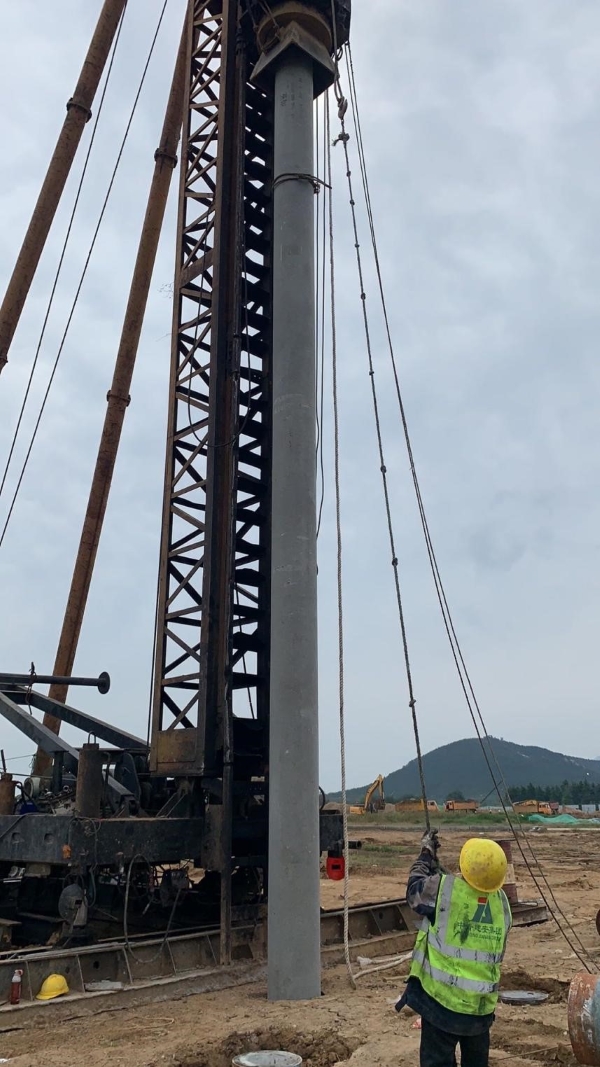

2021年9月1号,园区正式开工,地基施工。

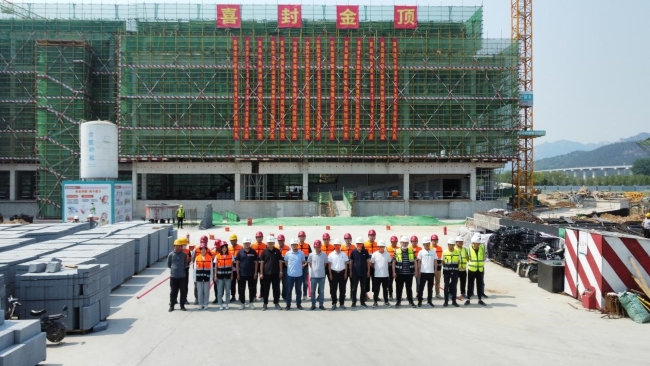

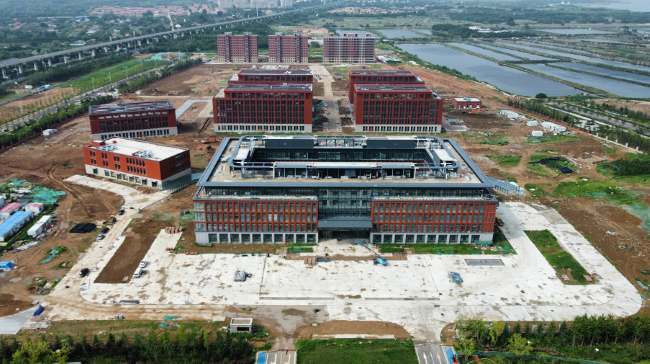

2022年5月,十个单体全部主体封顶。

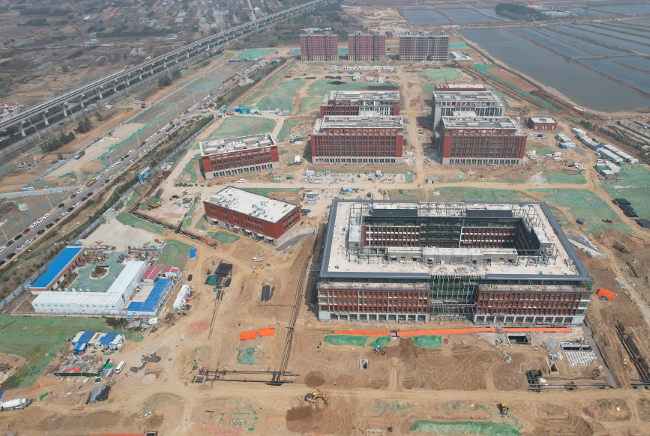

2022年8月,室内二次砌筑完成。
2023年1月:

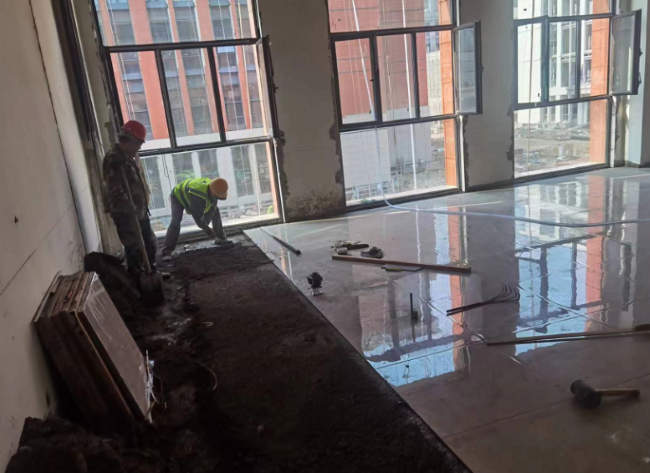

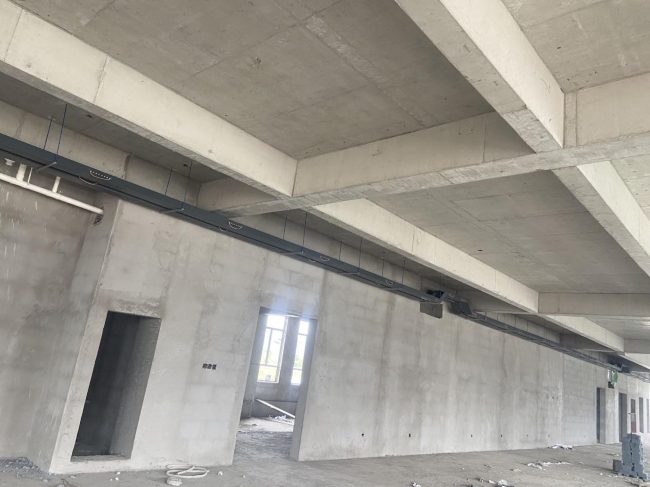

土建施工基本完成、各单体管道安装完成80%、室内装修总体完成45%、外立面陶板及玻璃幕墙完成60%。
2023年2月:
各单体管道安装基本完成、室内装修总体完成55%、外立面陶板及玻璃幕墙完成75%、市政管网完成60%。
2023年3月:
各单体管道安装基本完成、室内装修总体完成75%、1#4#5#楼外立面陶板完成75%、其余楼座外立面基本完成、给水消防管道完成90%,热力管道完成50%。
2023年6月:

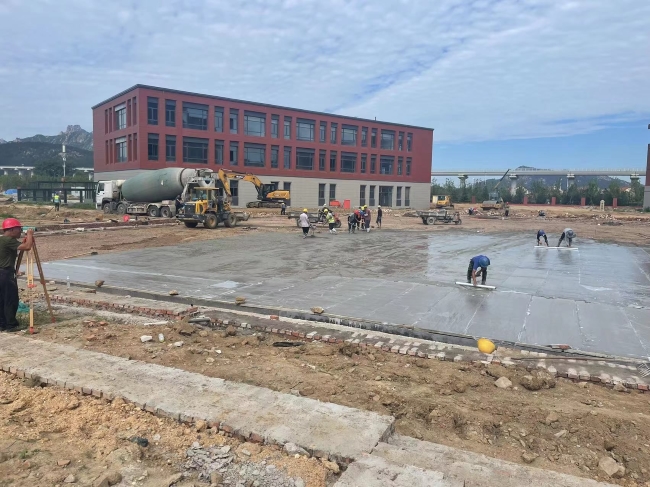

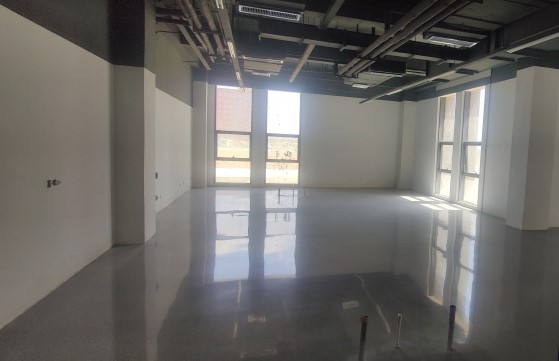

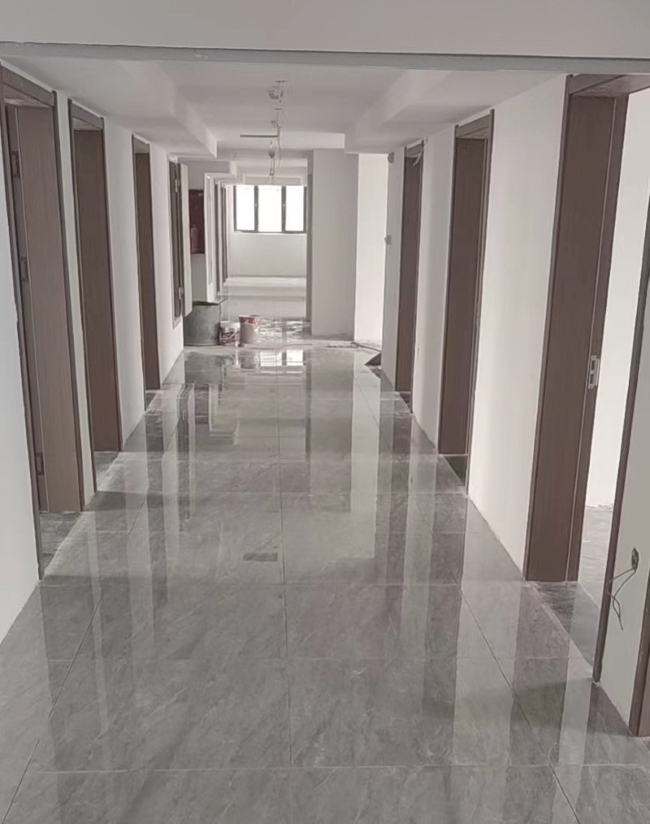

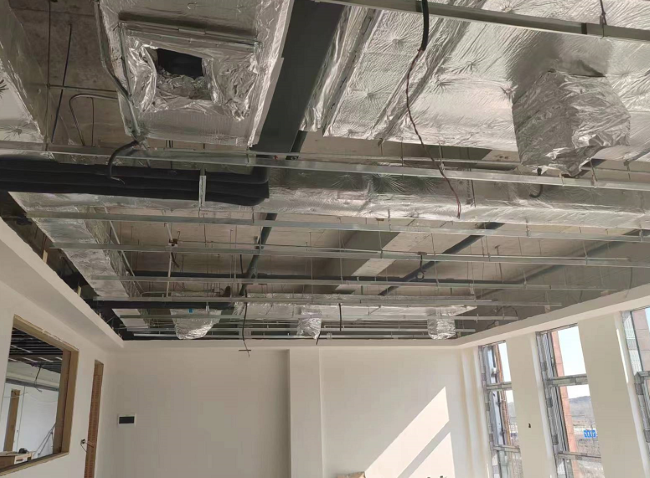

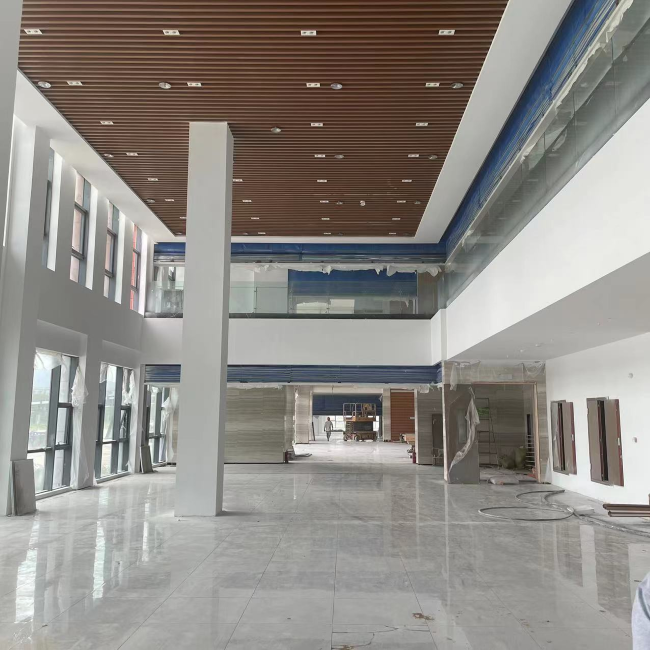

室内精装修施工全面推进,大面装修完成,开始细部收尾;各单体通排风、空调、给排水、消防、电气照明等专业科学交叉作业,进行末端设备对接及打压测试;园区市政管网施工完成,正在进行道路基施工。
